• B2B и B2E
  • Web
  • Tablet

Перезапуск продукта и смена стратегии

Как переход к масштабируемой системе рабочих инструкций привёл к первым долгосрочным контрактам

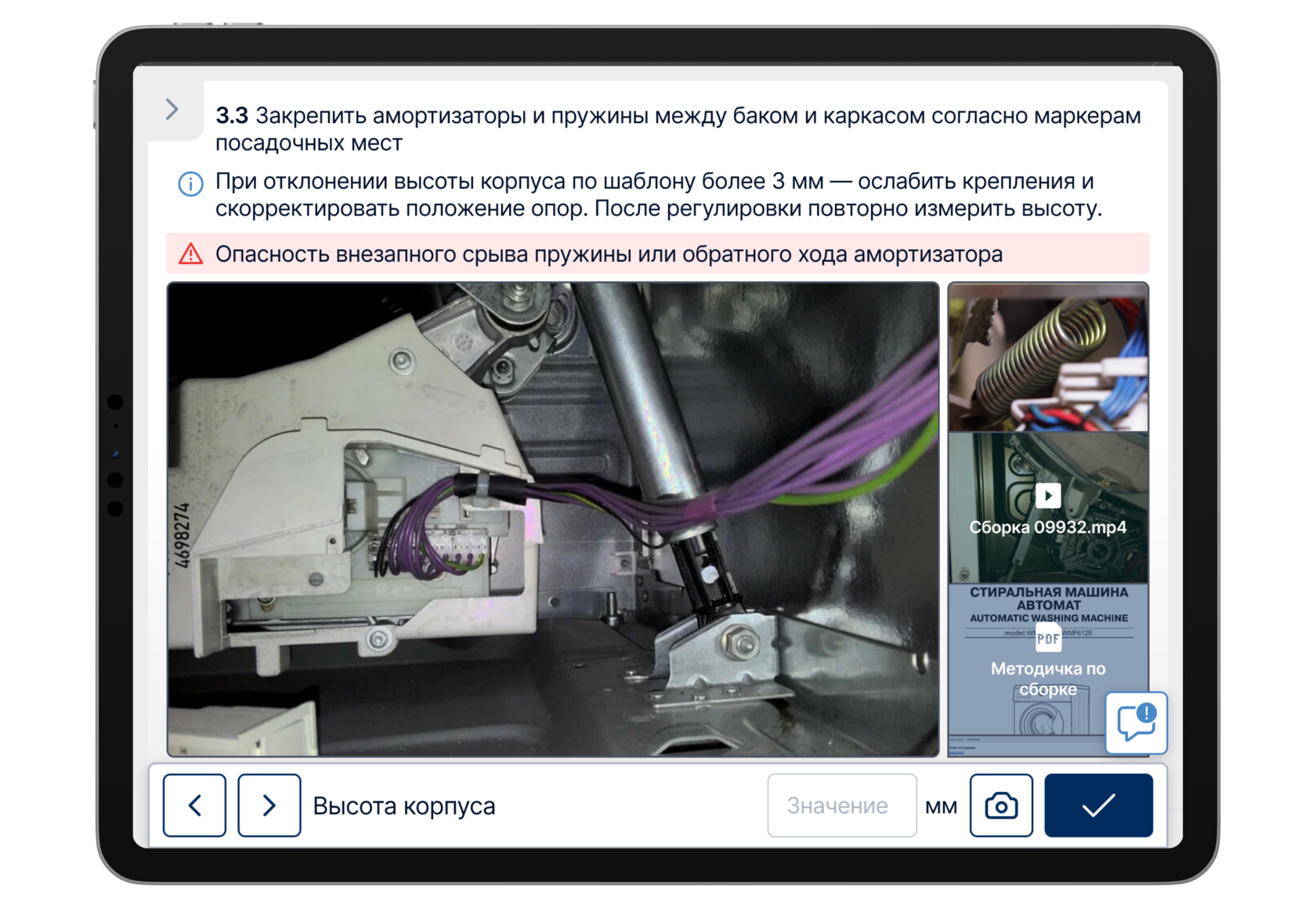

Интерфейс ServiceVizor на планшете

коротко

Первая версия продукта провалилась, и с помощью интервью и переработки концепции мы собрали новый понятный и востребованный продукт.

до/после веб

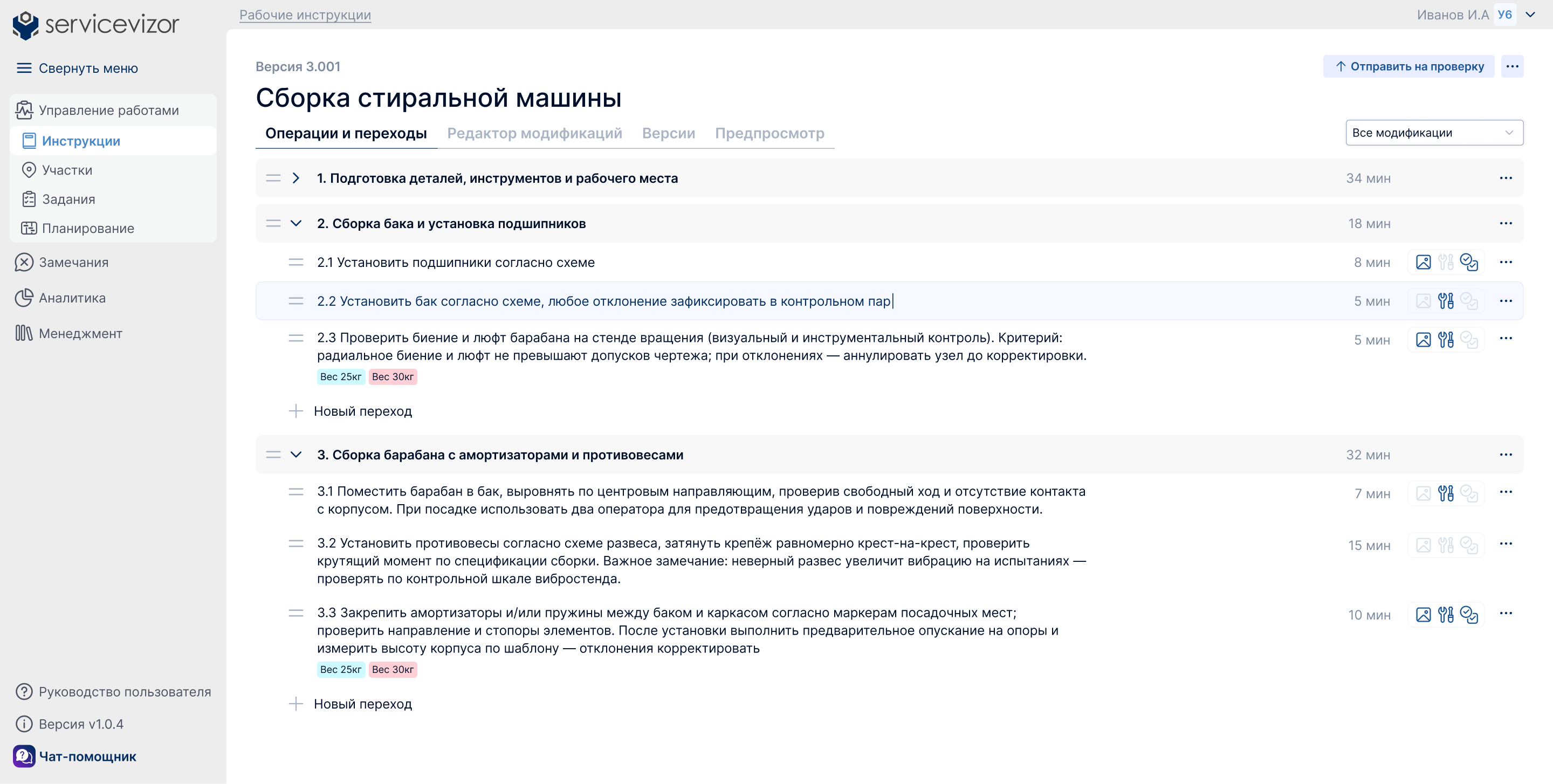

После: интерфейс ServiceVizor

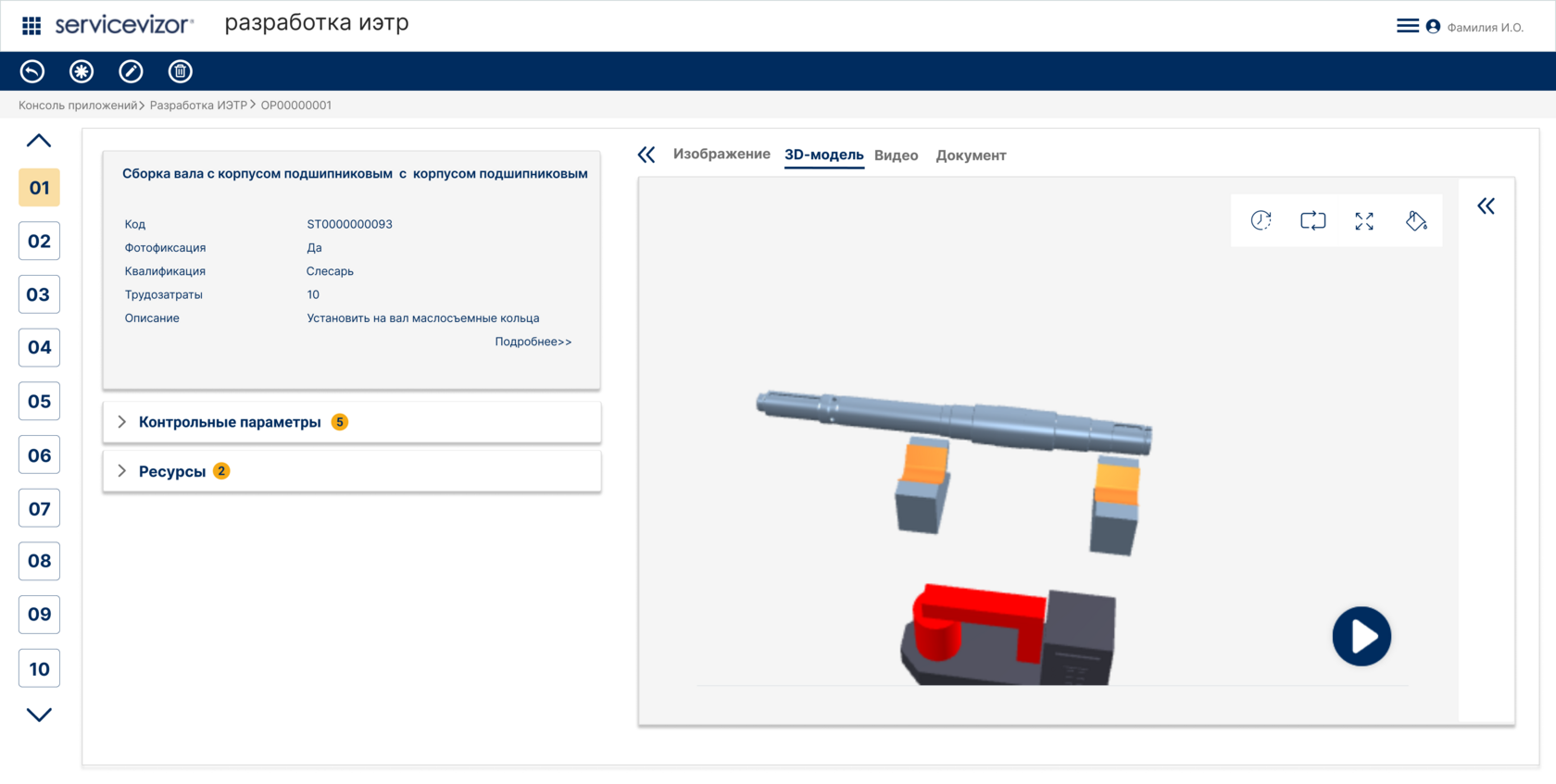

До: предыдущая версия интерфейса

моя роль и вклад в проект

Я пришла в продукт на этапе, когда первая версия не масштабировалась и требовала полной пересборки. В течение 2 лет я была единственным дизайнером в команде и участвовала во всех ключевых решениях.
Моя зона ответственности:
— участие в проведении UX-исследований, интервью и анализа конкурентов
— участие в формировании продуктовой стратегии и выборе целевой аудитории
— проектирование ключевых флоу (инструкции и рабочие задания)
— обновление визуальной айдентики продукта
— участие в подготовке понятного руководства пользователя, которое отправляется клиентам вместе с демо-доступом.

контекст и проблематика

К моменту моего прихода продукт уже имел первую версию. Она делала акцент на 3D-модели и AR — каждая производственная операция сопровождалась детальной 3D-визуализацией перехода.
На отрисовку нескольких моделей уходили месяцы, а для полноценного покрытия процессов требовались сотни таких моделей. Контракт с первым заказчиком не был продлён.

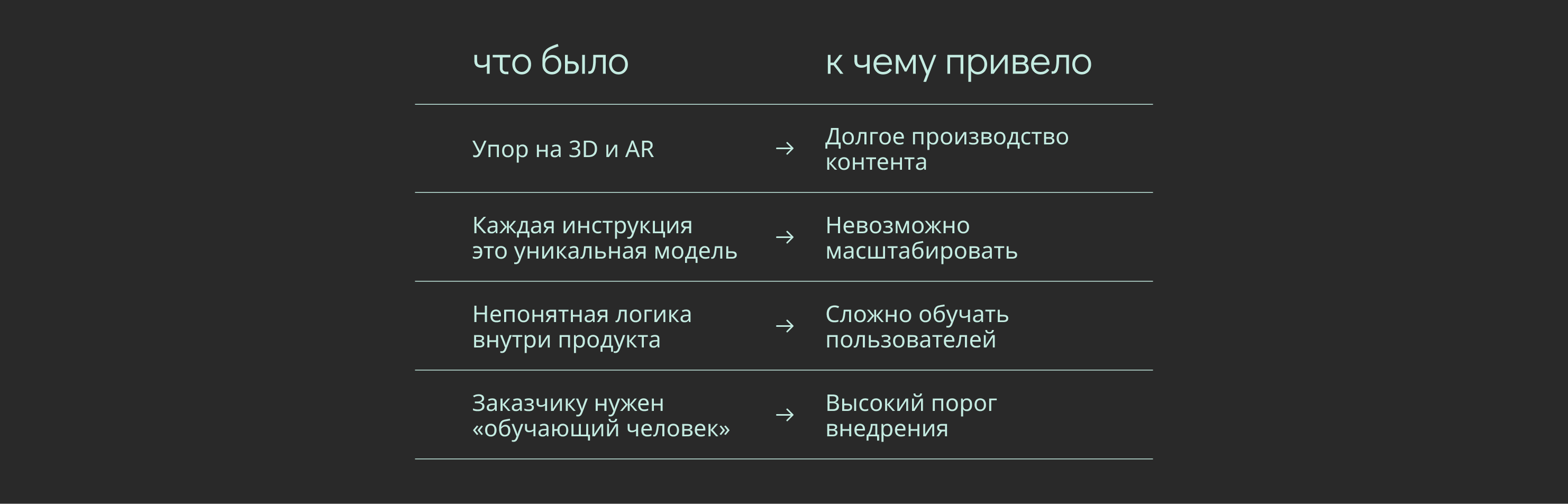

Схема проблем первой версии продукта

исследования и переосмысление направления

Перед редизайном нам нужно было понять, какие задачи клиенты действительно хотят решать, за что готовы платить, и что мешает внедрению подобных систем на производстве.

Сложности

Плательщики и реальные пользователи продукта — разные люди.
Решение о покупке принимают менеджеры, а ежедневно работают с системой операторы и рабочие. Получить доступ к конечным пользователям нам удалось только после появления первого нового лояльного заказчика.

Формат исследований

На старте выборка была ограниченной: первый заказчик, отказавшийся от продления, и несколько производств, заинтересованных на этапе консультаций.
Я участвовала в проведении и анализе интервью, анализе конкурентных решений, и обработке обратной связи от заказчика и демо-пользователей.

Интервью были полуструктурированными и проходили во время консультаций с демонстрацией продукта. Цель — понять, как устроены процессы на производстве и какие задачи мы могли бы закрыть.

Сегментация целевой аудитории

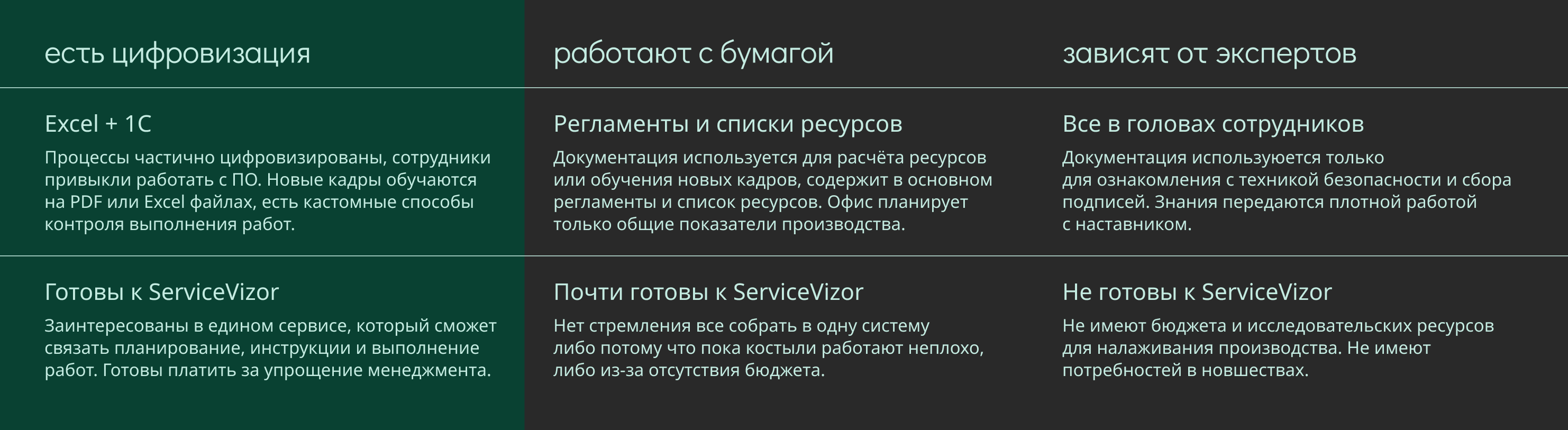

В ходе исследований мы увидели, что производства сильно отличаются по уровню зрелости процессов и использованию цифровых инструментов. Условно их можно разделить на три типа.
Сегментация целевой аудитории

Ключевые инсайты

— Наиболее готовая аудитория – компании, в которых есть цифровизация
— Менеджерам важны контроль и планирование, рабочим – простота и скорость
— Реальным пользователям лень вбивать инструкции с нуля руками
— 3D/AR не нужны опытным работникам цеха — они делают одну и ту же работу много раз и знают детали процесса. Подробные модели могут помогать в обучении новых кадров, но у производств сейчас нет потребности массового найма
— 3D/AR не масштабируются в промышленных масштабах

Вывод: продукт должен быть простым, масштабируемым и быстро внедряемым.

Задачи новой версии и фокус MVP

На основе исследований мы пересобрали требования к продукту:
— коробочная модель вместо кастомной разработки
— универсальная логика процессов
— быстрое внедрение без сложной настройки
— простой и предсказуемый интерфейс
— фокус на реальных производственных задачах

MVP включал два раздела:
  1. Рабочие инструкции – база знаний и процессов
  2. Менеджер заданий – управление и контроль выполнения

решения в MVP

Рабочие инструкции: база знаний и процессов

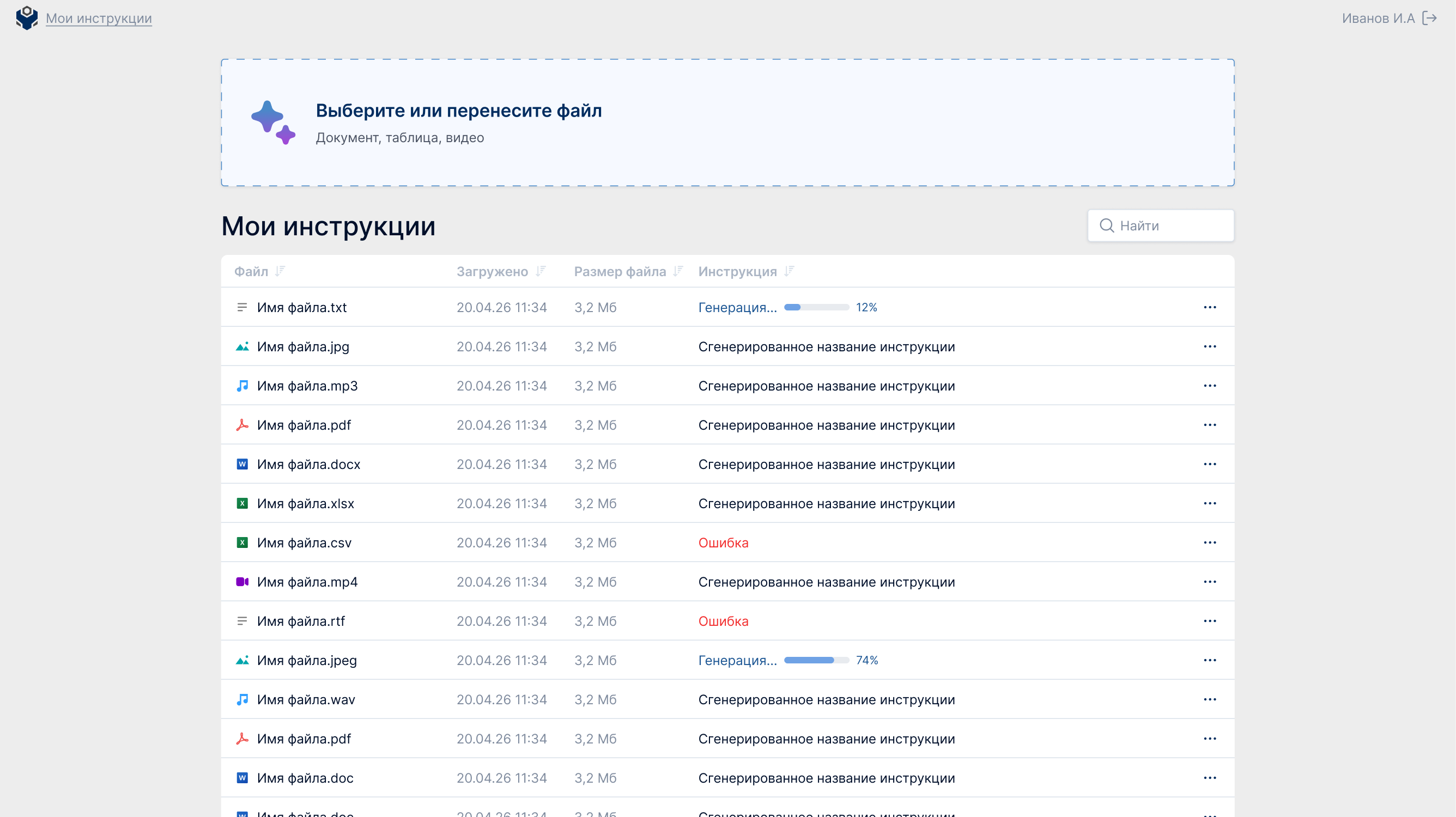

Мы разработали мини-приложение с ИИ, в котором пользователь может преобразовать свои старые инструкции, чтобы ускорить их внедрение. При необходимости пользователь может отредактировать инструкции — изменить текст, добавить фото, документы и видео.
Рабочие инструкции
Редактор рабочих инструкций

Менеджер заданий: управление и контроль выполнения

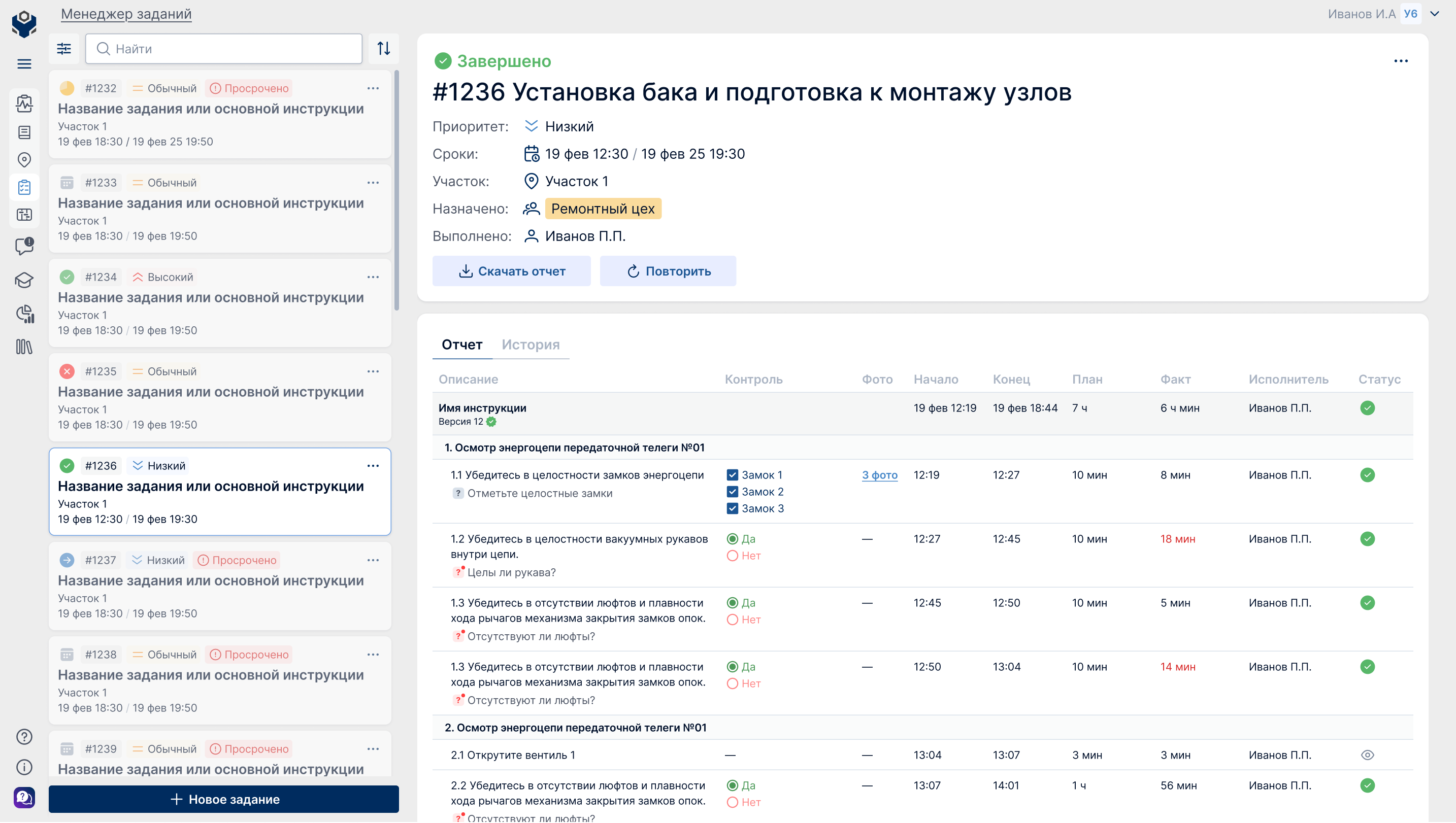

Кроме того, мы создали инструмент управления задачами, где руководители назначают задания на выполнение подготовленных ранее рабочих инструкций. Главный вид отображает ключевую информацию о задаче и текущий отчет о ее выполнении в зависимости от статуса задачи.
Менеджер заданий

решения в пост-MVP

Далее были созданы диаграмма Ганта и аналитика для упрощения планирования — об этом можно почитать в отдельном кейсе.

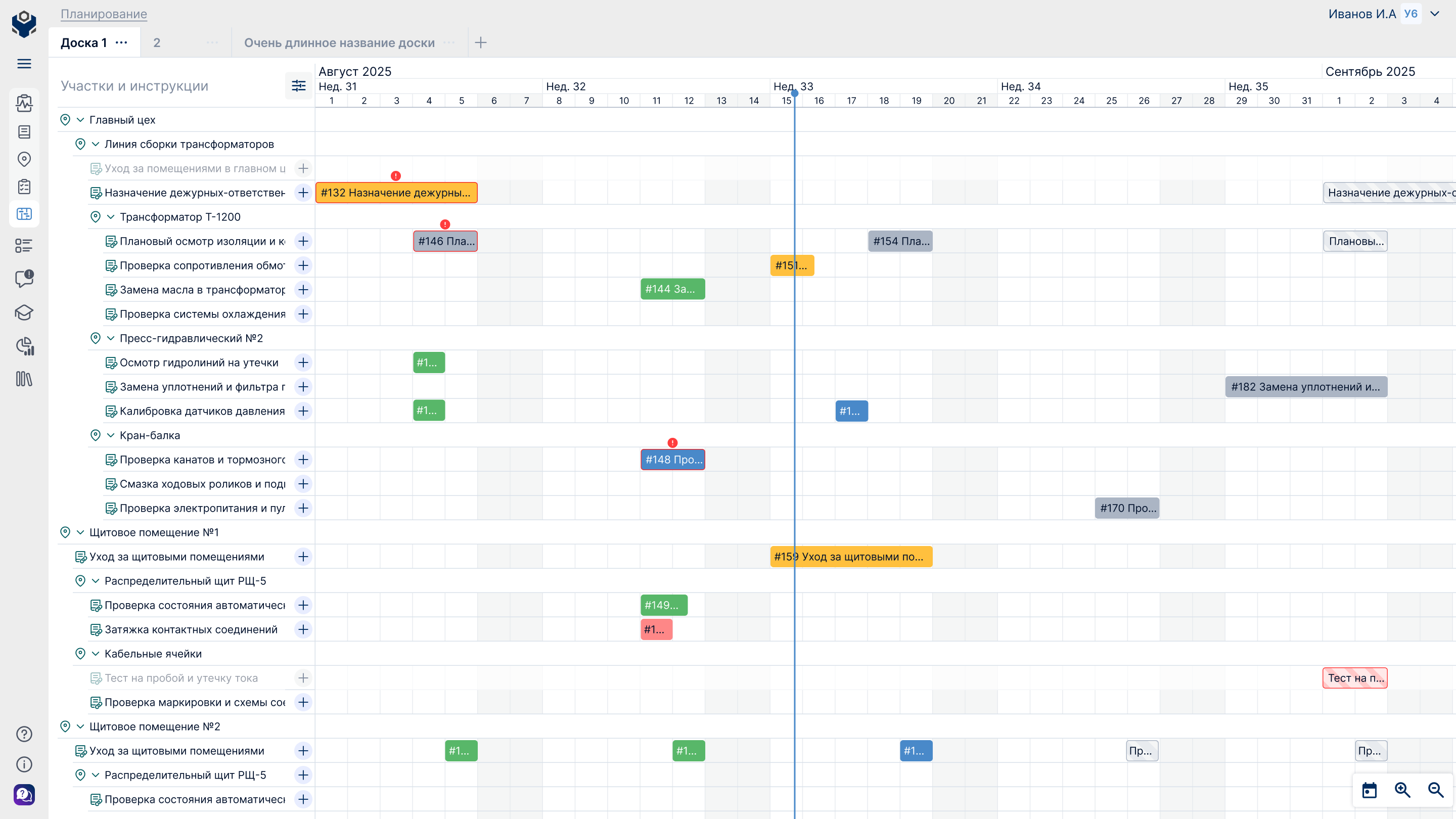

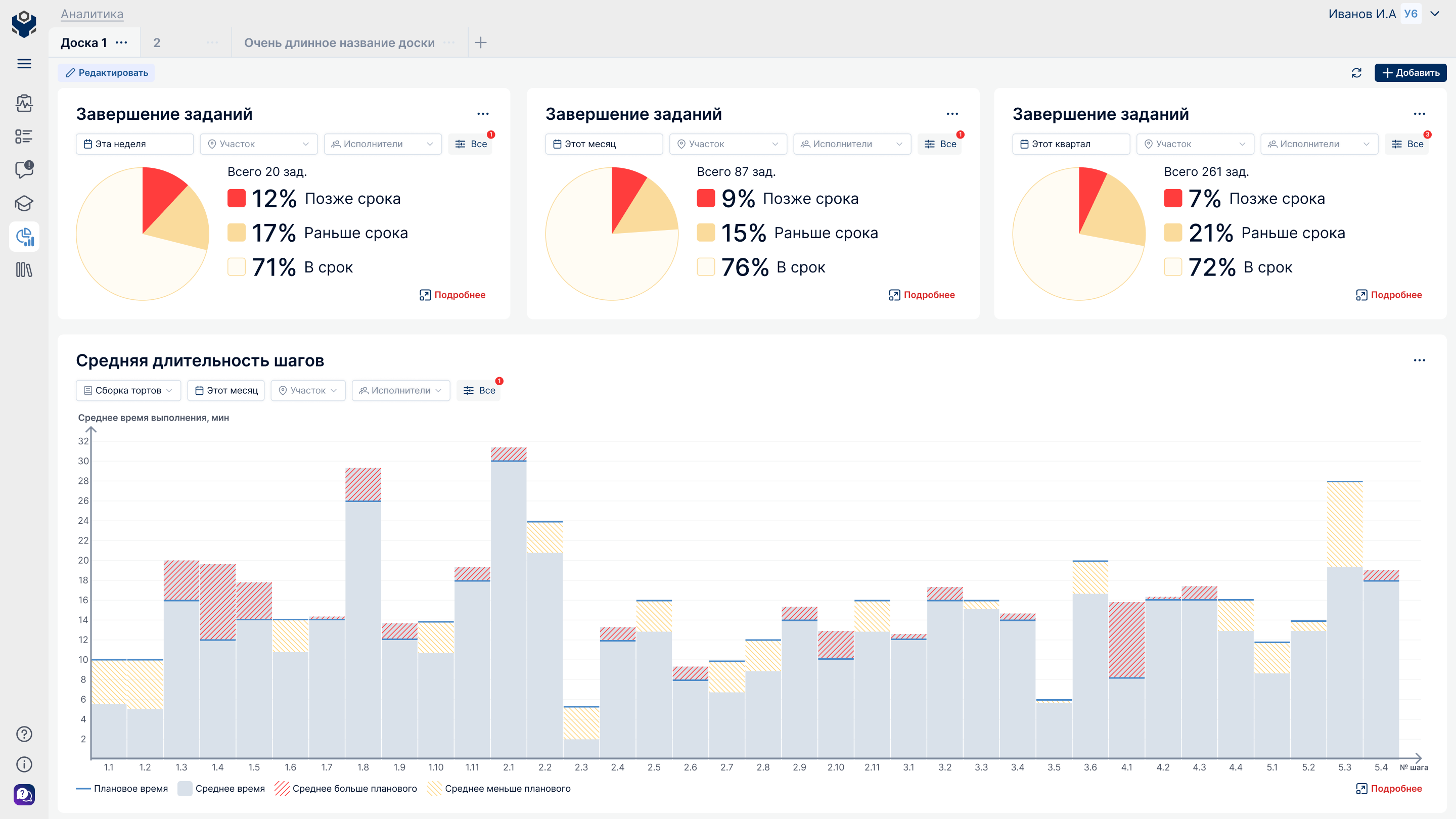

Аналитика планирования Диаграмма Ганта

Смотреть кейс

приложение на планшет

Так изменился основной экран выполнения перехода рабочей инструкции на планшете исполнителя

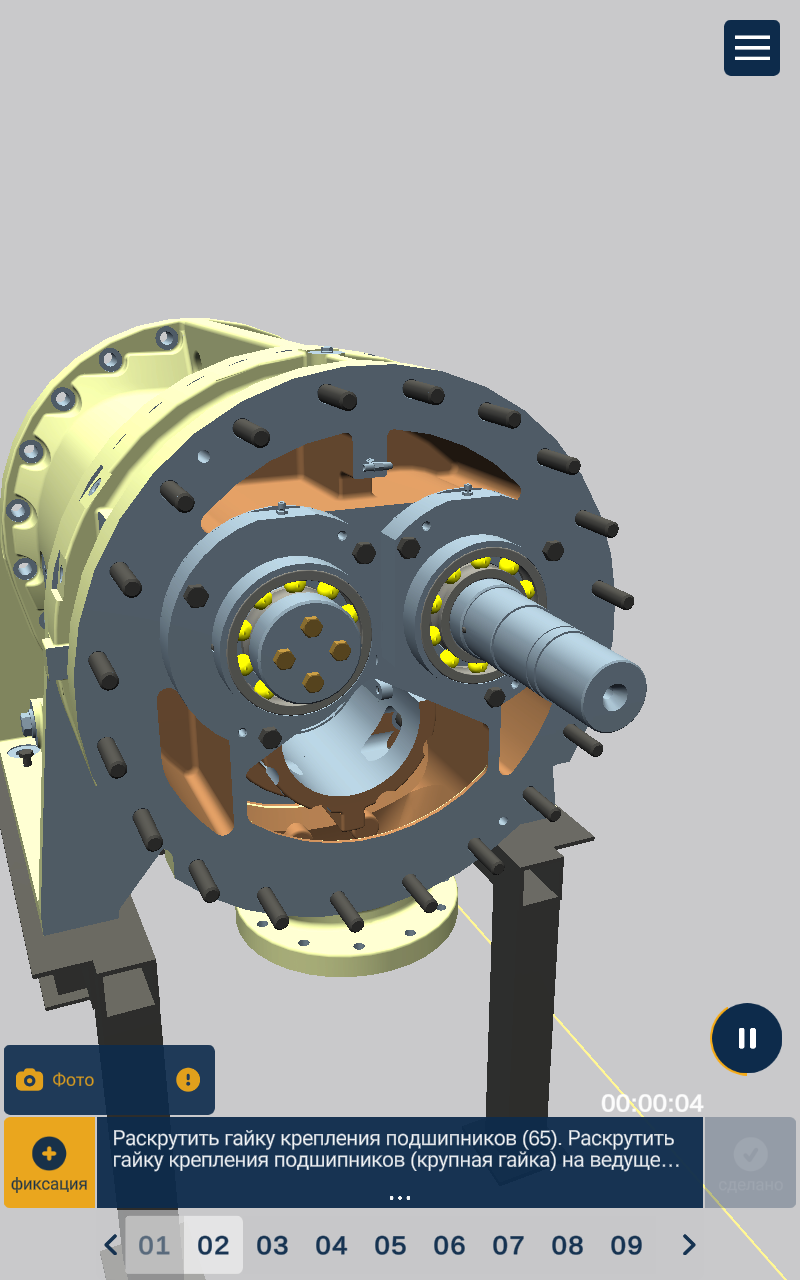

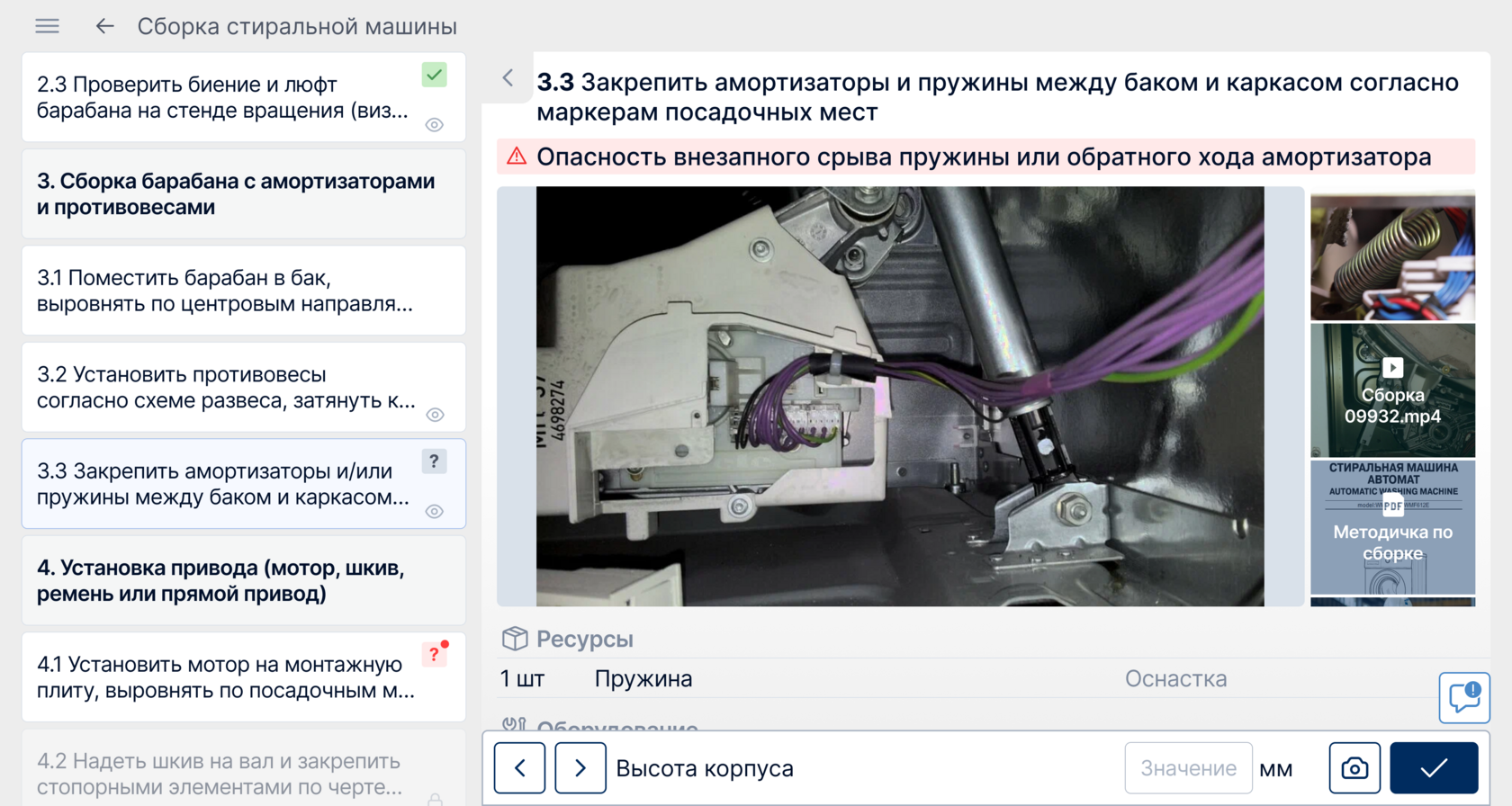

Экран планшета до Экран планшета после

после перезапуска продукт начал использоваться в реальных производственных процессах

Процесс продаж выстроен так:
первичный контакт → презентация продукта с консультацией → демо-доступ на 1–3 месяца → подписание договора на лицензию.

2

клиента

подписали долгосрочные контракты на лицензирование продукта — ещё на этапе, когда продукт был нестабилен и находился в активной разработке

4

производства

используют продукт в демо-режиме для проверки гипотез и сценариев внедрения

3

потенциальных клиента

сейчас находятся на этапе согласования и подписания долгосрочных контрактов
